梁濟運河是京杭運河北延的重要航道,承擔梁山港至東平湖貨物的運輸。梁濟運河航道養護工程是集團公司在港航物流產業的重要布局,具有非常重大的戰略意義,工程完工后能夠更好的發揮上下游航運能力,提升綜合效益,也是落實國家交通強國戰略,適應“雙循環”新發展格局的重要舉措。
按照集團公司掛圖作戰工作要求,2022年3月底完成2000噸級船舶順利通航的工作目標,港航建設公司前期積極籌劃、合理調配船舶、制定合理施工方案。在取得施工許可后,項目部第一時間布置施工船舶開展施工作業,按照掛圖作戰部署將施工任務落實到班組,分解到責任人,確保每項工作事前有布置、事后有回復、件件有落實。

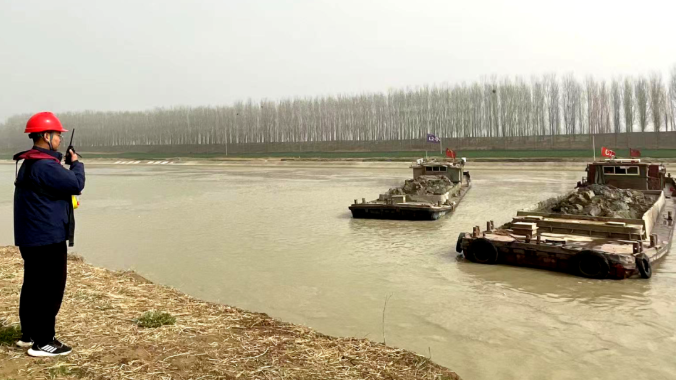

進度管理上,項目部打破常規科學謀劃組織施工。在開始施工的短短7天內,調集了16艘抓斗船、5臺絞吸船、48艘泥駁、15名施工管理人員、90余名各類現場施工人員。為使設備發揮出最大工作效率,項目部分包到人,晝夜在施工船舶值班,查看設備運轉情況,并安排公司絞吸船業務精干力量到現場與各施工船舶交流經驗。截至2022年3月13日,航道疏浚完成108.5萬m3/132.1萬m3,占工程總量的82%。

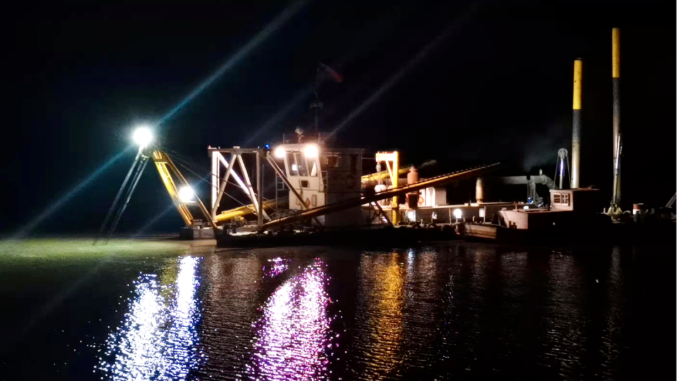

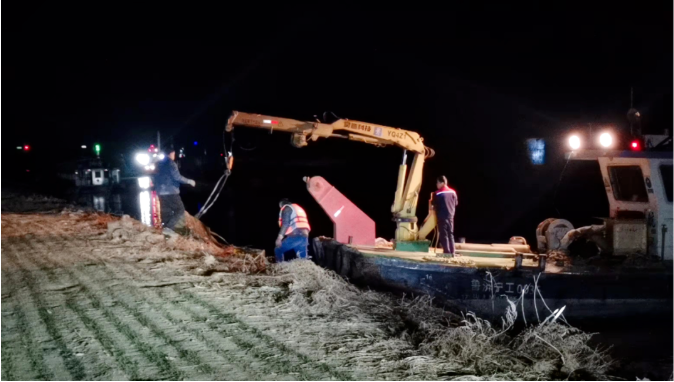

項目管理上,公司采用“專人包保施工段落”的方案管理。通過每天早、晚例會,確定每天任務目標和完成時間。通過每兩天一次的工地例會,解決施工隊伍中存在的問題,項目經理、副經理每天巡視各工段,發現問題現場及時解決。項目部管理人員不畏嚴寒,不懼風雪穿梭在39.6km的航道上,積極解決施工中遇到的各類問題。

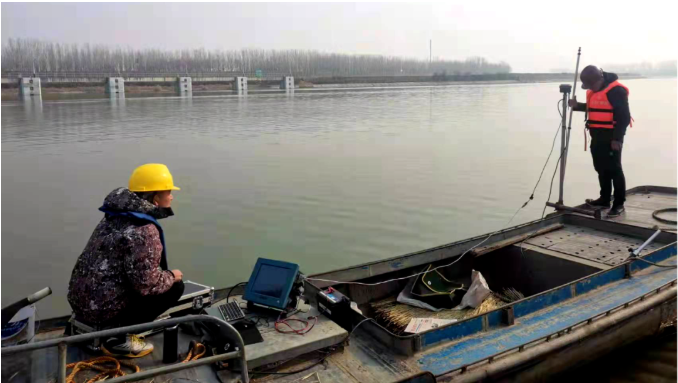

在質量管理上,與測量公司對接,及時對開挖后的斷面進行測量,發現問題,及時整改,確保合理超挖,不遺漏、不欠挖,避免返工,最終確保驗收一次性合格。
落實安全主體責任,強化安全管理。項目部先后建立安全生產責任制、安全生產教育制度等各類安全生產制度。建立船舶進場報備制度,一機一檔,對施工船舶進行報備,各類船舶必須配備 GPS、雷達、VHF 等導航助航儀器設備、施工作業點配備救生圈、救生衣等救生設備,確保施工安全。建立防疫應急管理制度,完善應急預案,按照計劃進行應急演練,加大對疫情防控檢查力度,減少施工人員與外界接觸,控制疫情傳染幾率。
施工期間,項目部全體人員發揚不怕吃苦,不懼困難,迎難而上的精神,時刻保持高昂的工作熱情,展現了建設公司的鐵軍風采,樹立了建設公司敢打硬仗、能打硬仗的良好形象,全員上下緊密配合,協同作戰,眾志成城,確保打贏這場攻堅戰。
