截止到6月19日,陽城2號井混合井凍結鉆孔工程已全部施工完成,自井筒凍結工程啟動以來,總工期42天,累計成孔86個,鉆進深度23198米,平均日進尺552米。
陽城2號井籌建處以施工前準備、抓過程控制、夯實主體責任為出發點,突出重點,統籌兼顧,確保施工高效推進。
知參數、細統計、抓進度

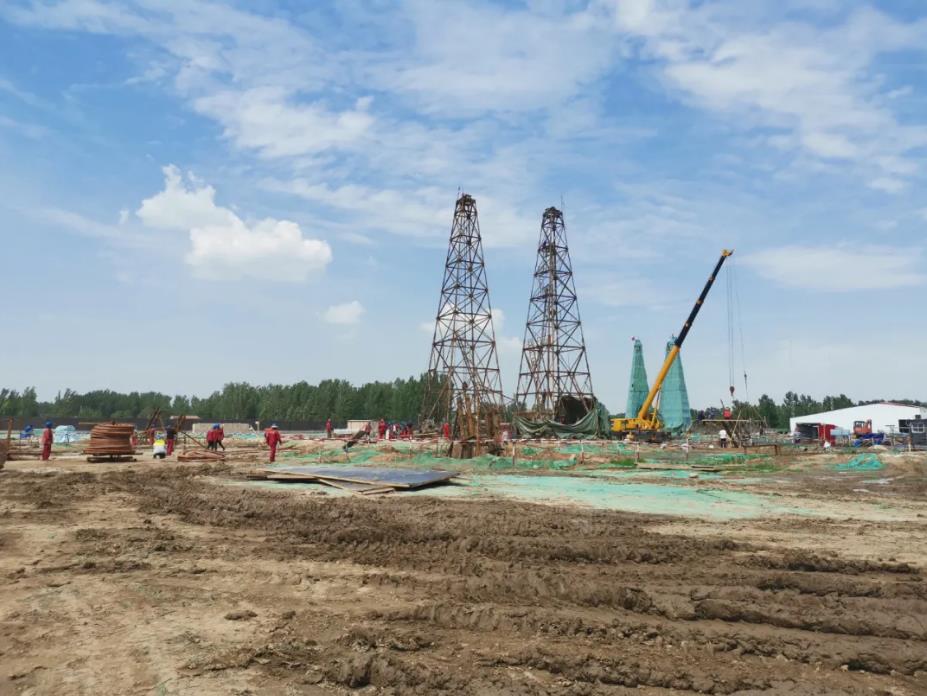

混合井凍結工程采用主凍結孔+輔助凍結孔+防片凍結孔三圈孔共同運轉的綜合凍結方案。為清晰地反應鉆孔情況,籌建處明確鉆機責任人,要求每日細化、更新完善現場鉆機牌板文字表述,同時每日18:30前報備日進度報表。針對報表反饋的情況,充分利用現場會交流分析,配合、協調、制定保障措施。
抓關鍵工藝、理過程控制
鉆孔終孔測斜、凍結管焊接質量、凍結管動壓試漏是保障凍結孔成孔、凍結質量的重中之重。為切實保障關鍵工藝、過程實施質量,礦建小組聯合施工單位、監理單位成立盯靠專班,嚴格落實鉆孔報驗制度,充分利用“今日水印相機APP”建立動態圖片、視頻留痕記錄,對重點環節進行全面盯靠。對過程中出現的問題,利用碰頭會、協調會、技術攻堅會的方式進行研究討論,對重點難點問題有針對性的進行解決。
知難點、解重點,全面預控
由于土質特點等原因,井筒鉆孔期間易發生粘鉆、卡鉆及縮徑現象,在保證鉆孔施工進度上存在一定難度。為切實保障推進鉆孔施工的進度和質量,礦建小組聯合施工單位、監理單位成立預控專班,控制最大孔間距、分析地層層位、嚴格控制泥漿質量的同時,結合井檢孔提供的資料時時關注鉆孔排漿形態,當鉆至易縮頸厚粘土地層時,鉆進采用輕壓、慢速、大泵量,調高泥漿性能,減少失水量,在此基礎上專班人員精心研究,縮短測斜時間。
經陽城煤電陽城分公司全體人員不懈努力,混合井凍結鉆孔工程提前16天完成,為混合井井筒開鑿施工奠定了堅實基礎。
■陽城分公司 馬二康 薄昶
