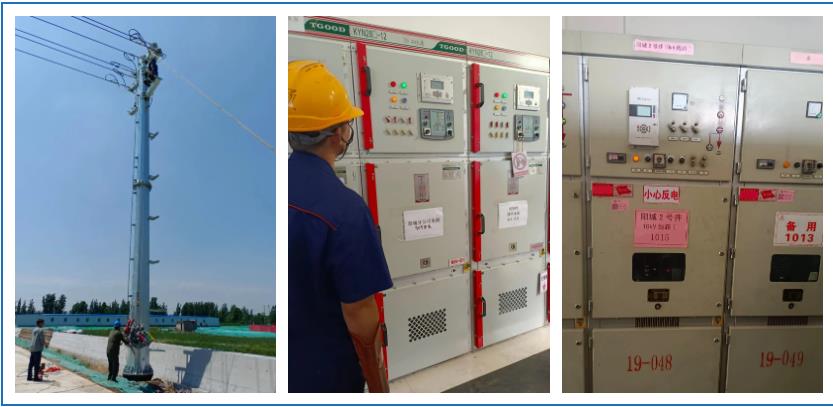

近日,陽城2號井兩回10kV供電線路一次送電成功。
該工程嚴格按照集團公司提出的 “好、快、省”建設總要求進行設計施工。實現了工程質量好、進度快、投資省等多方面優勢。該公司嚴格按照《架空電力線路施工及驗收規范》,對架空線路的導線、桿塔、金具及隱蔽工程等進行驗收,確保供電電壓、壓降損失等符合用電要求,實現高質量供電。工程實施掛圖作戰,精確分解工程計劃,采取“分段施工,集中突擊”的方式,使兩回10kV供電線路比計劃工期提前完成驗收送電。施工中打破“設計院就是這樣設計”的思維慣式,對10kV架空線路方案進行創新優化。將原沿農田架設的2.7公里線路改為沿陽城煤礦運煤公路綠化帶;將部分沿廠內電纜溝敷設的400平方銅芯電纜改為240平方架空導線;將需改造的28基10kV農網線桿由鉆越改為跨越,不僅節省了電纜、線桿等設備投資,也大大節約了土地占用及青苗賠償費用,相比年初預算,共計節省360余萬元。
兩回10kV供電線路的送電成功,為陽城二號井混合井、風井的開機凍結創造了條件,也為后續礦井建設贏得了先機、奠定了基礎。
▇陽城分公司 王立偉
